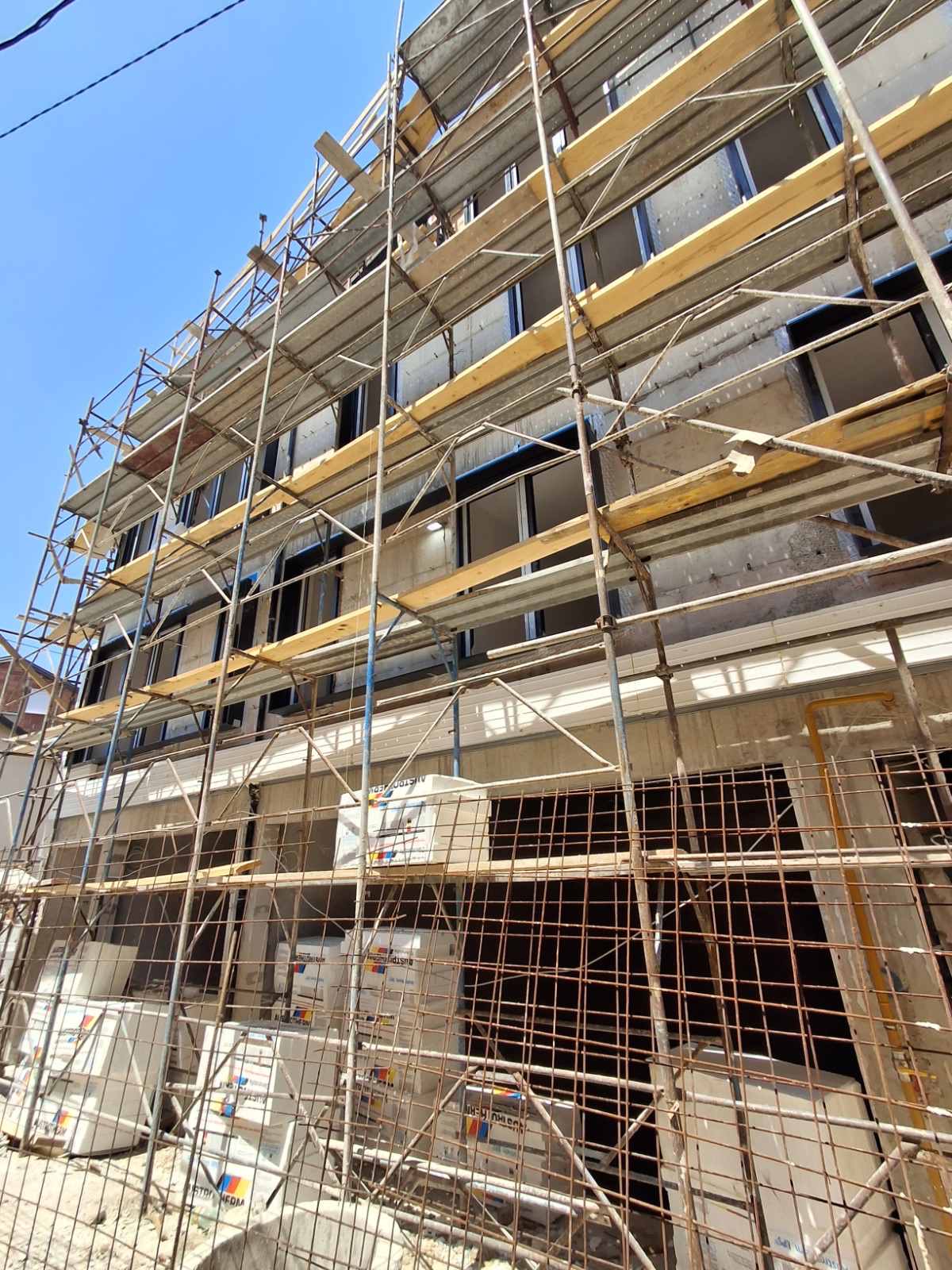

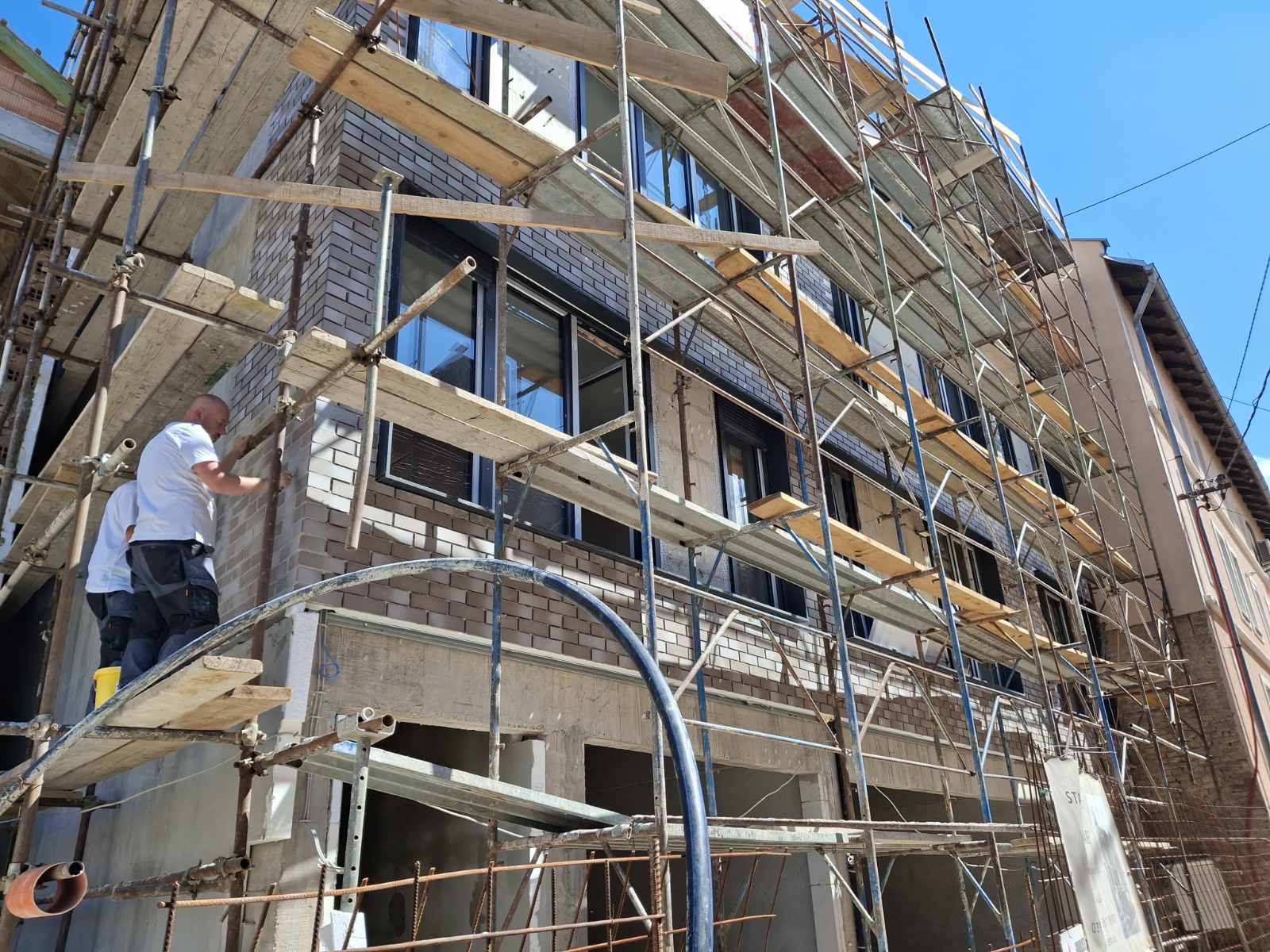

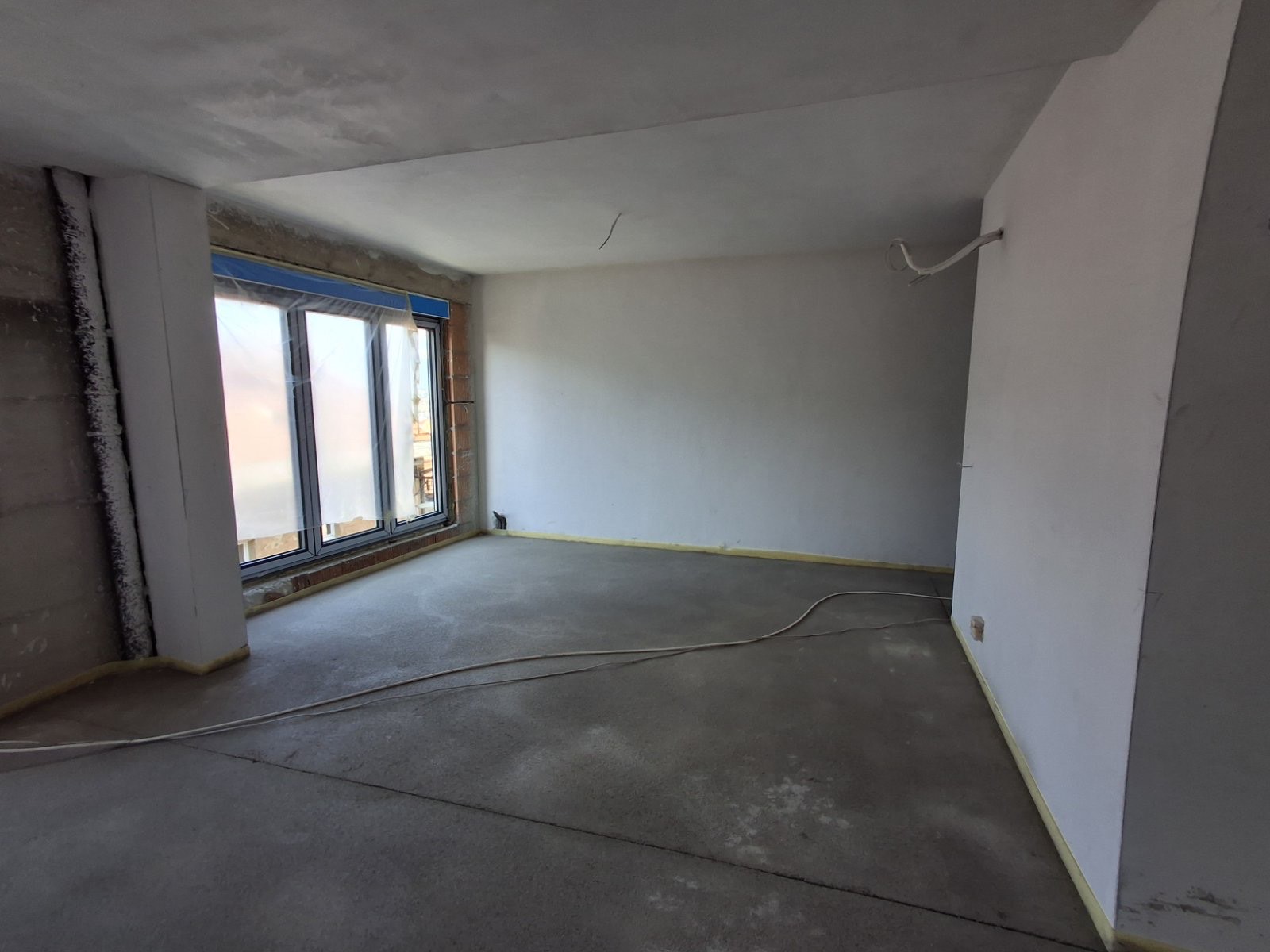

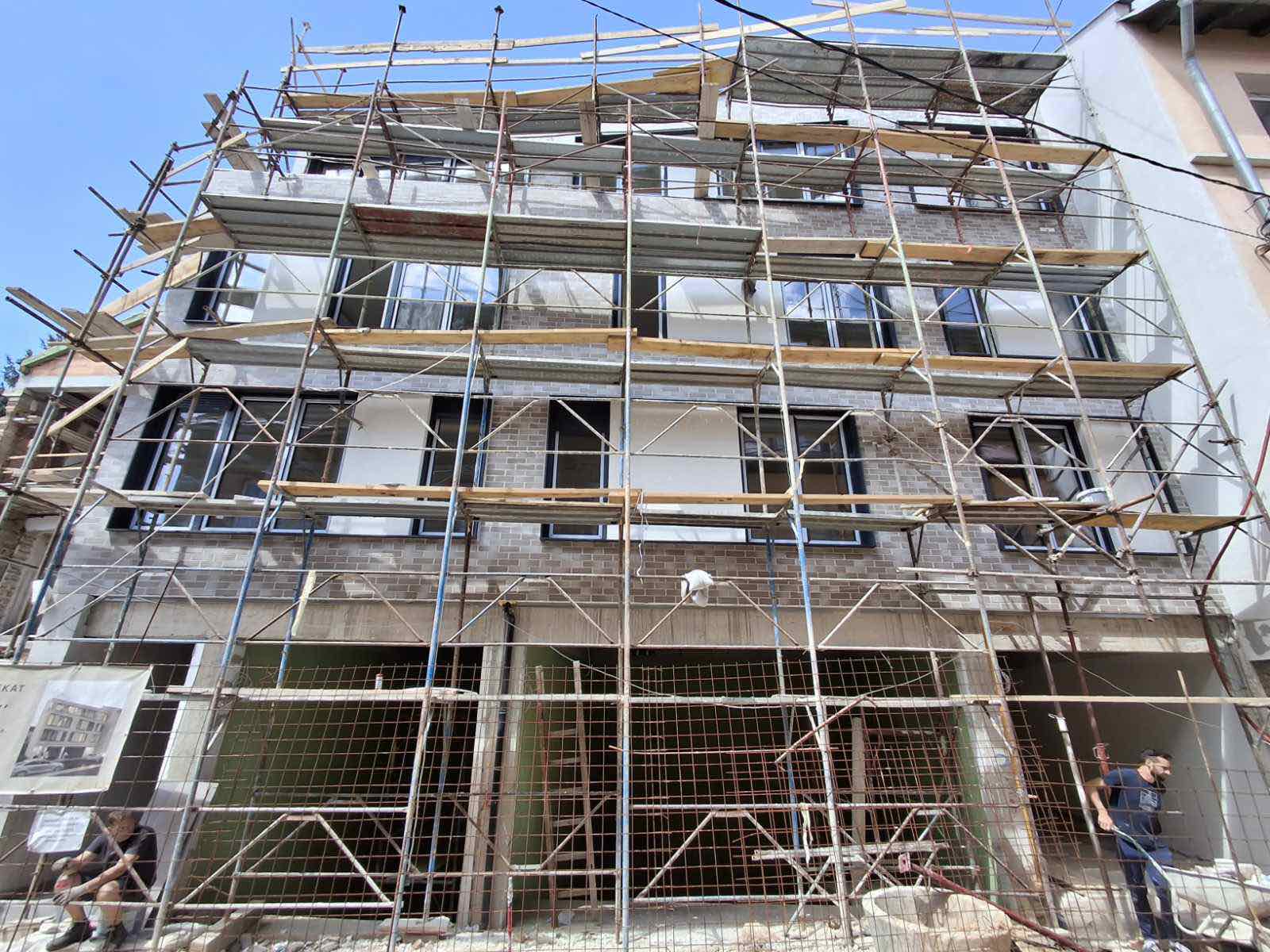

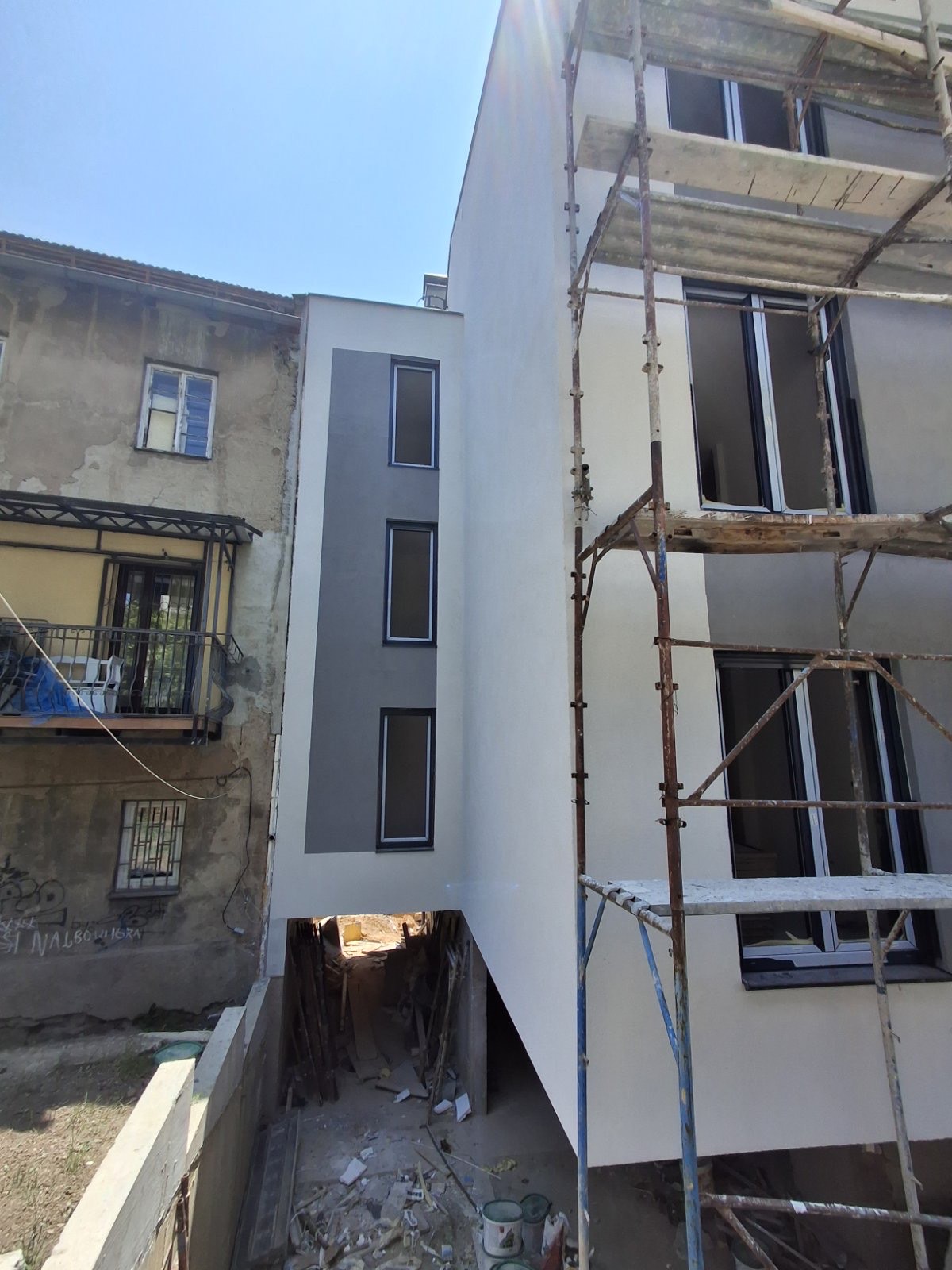

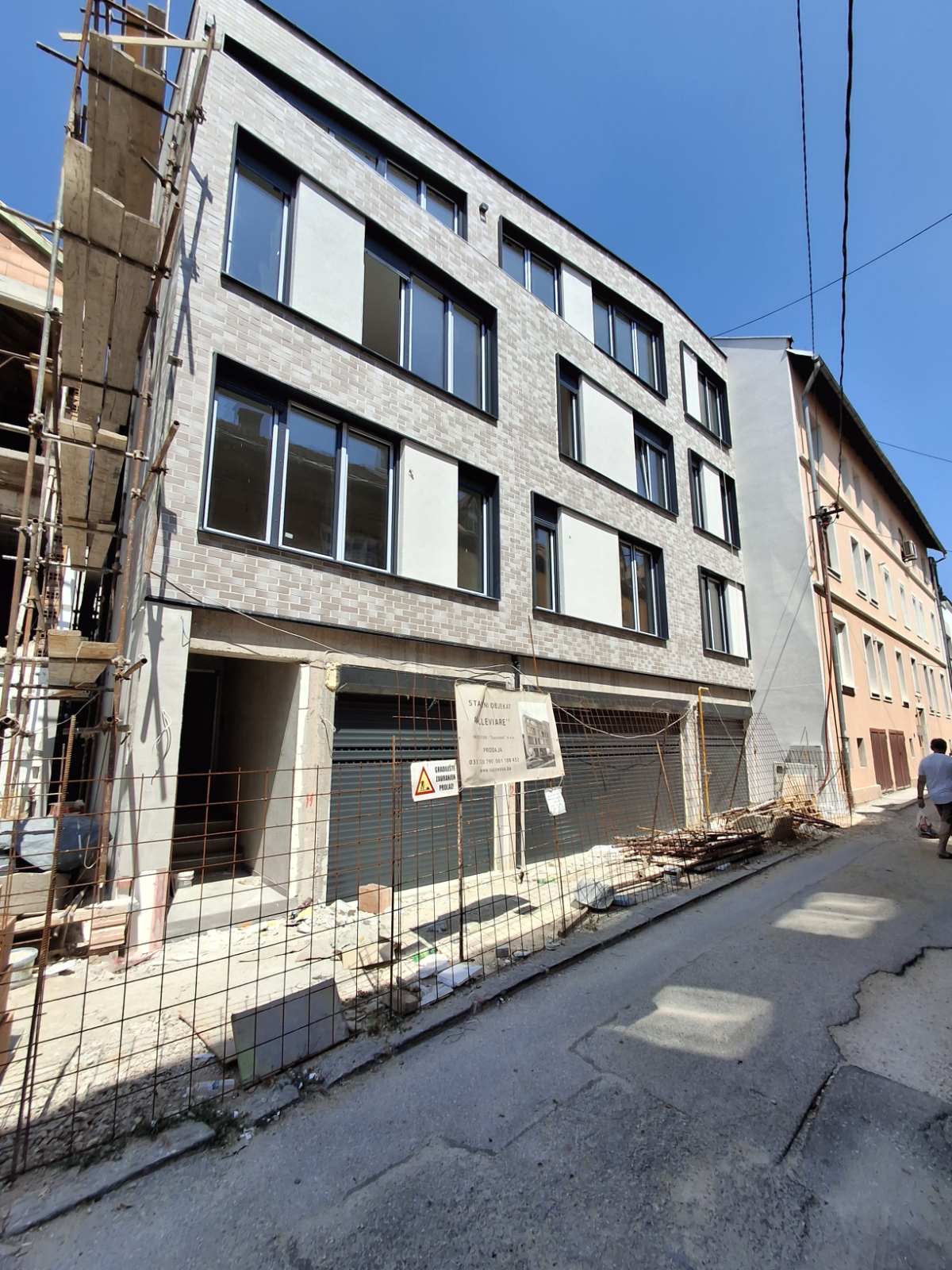

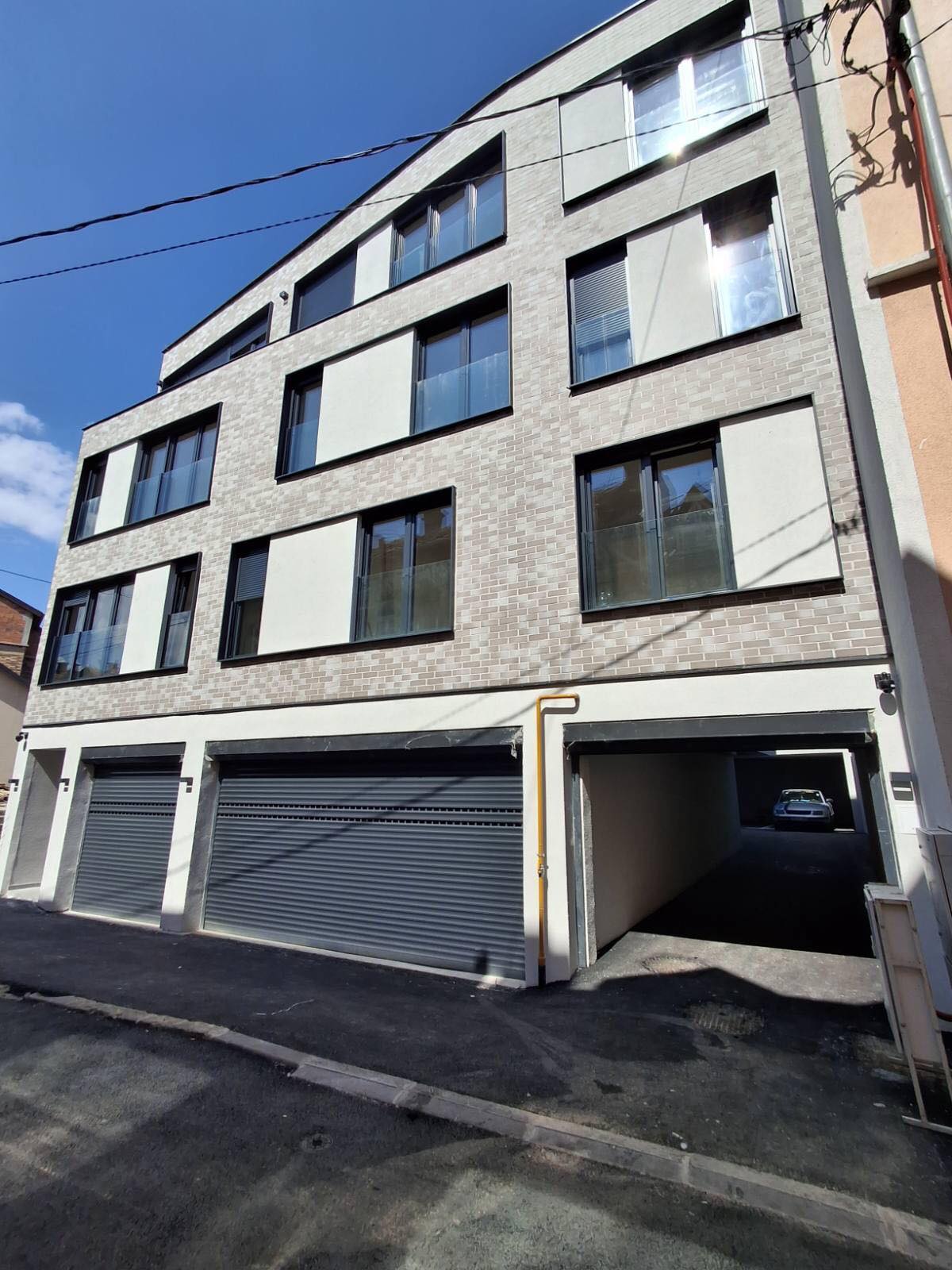

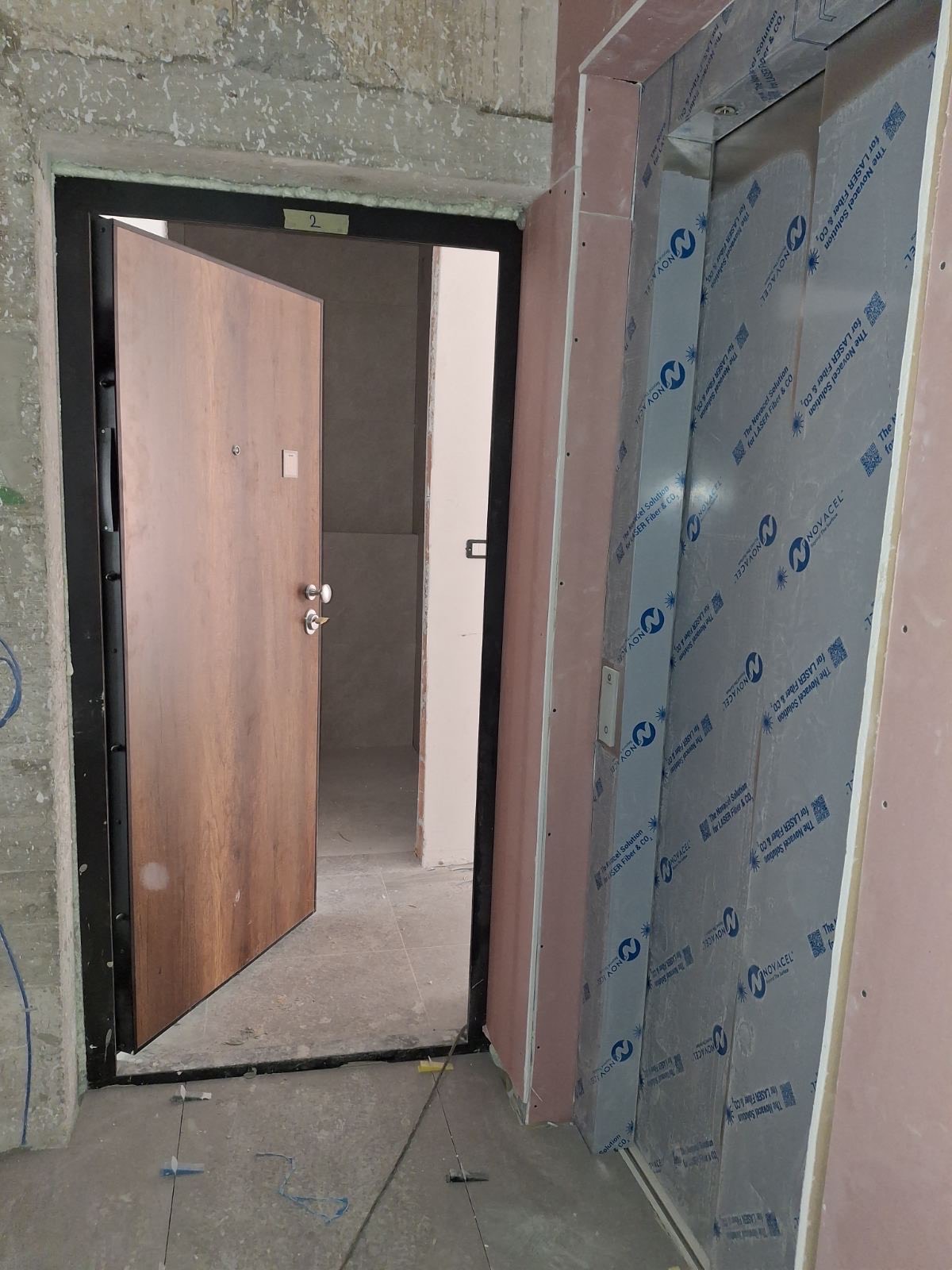

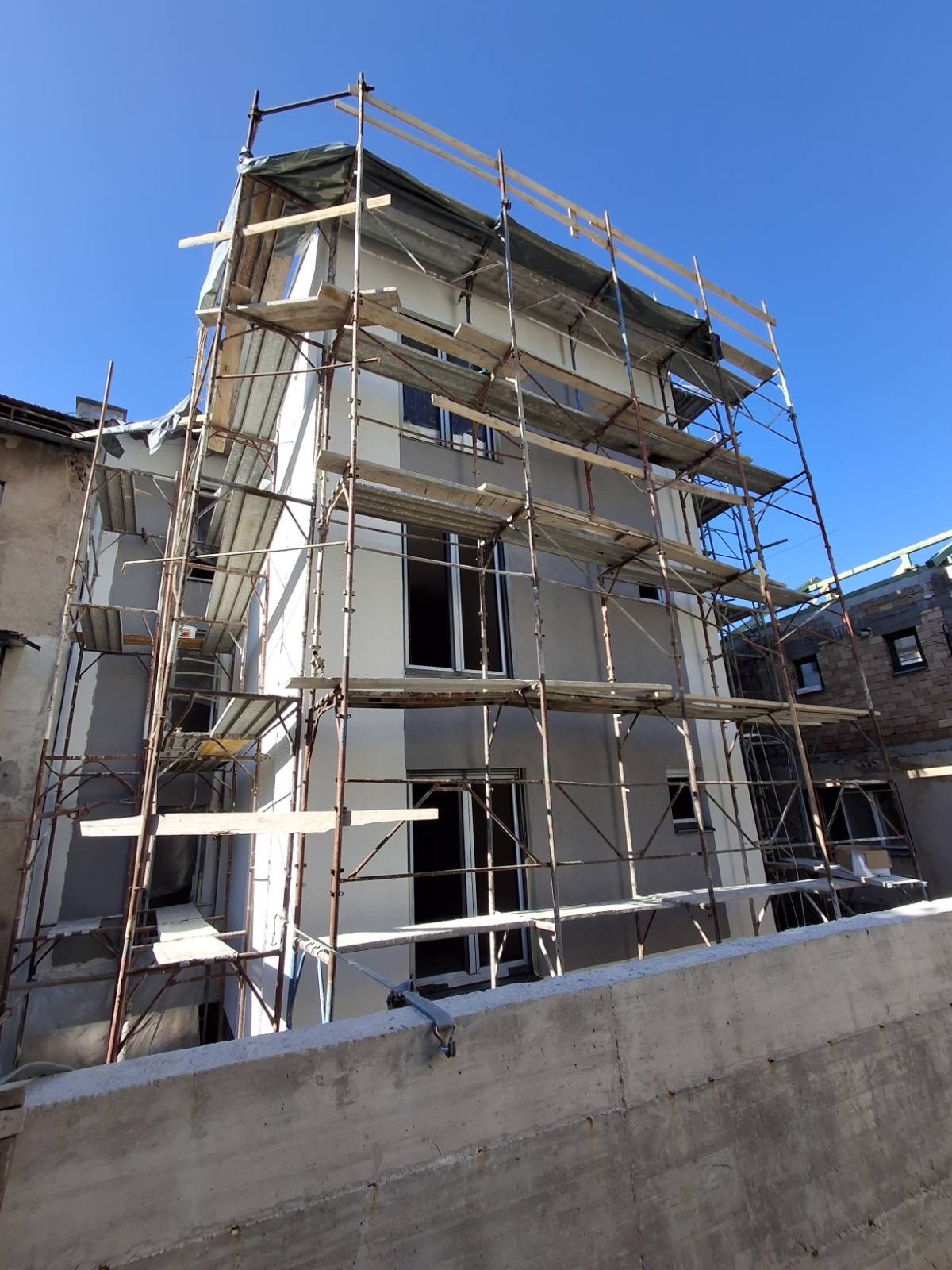

Stanje na gradilištu – 21.03
Završeni su hidroizolaterski radovi na krovu te urađen nagibni beton na terasama posljednjoj etaži. Završeno je malterisanje na prvoj etaži objekta te se ovi radovi izvode u s
Stanje na gradilištu – 24.02
Realiziran je nagibni beton na krovu i u toku su izolaterski radovi. Razvod elektroinstalacija i ViK-a je u toku na trećoj etaži objekta te se početkom naredne sedmice očekuje
Stanje na gradilištu – 19.01
Izvedeno je betoniranje krovne ploče objekta te pripadajući zidarski radovi i oblaganje termikom. U ovisnosti pd vremenskih uslova planirana je izrada nagibnog betona na krovu i
Stanje na gradilištu – 27.12
Završeni su betonski zidovi na etaži trećeg sprata, kao i priprema, armiranje i betoniranje krovne ploče . U toku su zidarski radovi na drugoj etaži objekta kao i priprema za
Stanje na gradilištu – 15.12
Završeni su betonski zidovi na etaži drugog sprata, kao i priprema, armiranje i betoniranje podne ploče III sprata . Finalizirano je betoniranje AB zidova na III etaži, te je s
Stanje na gradilištu – 24.11
Završeni su betonski zidovi na etaži prvog sprata, kao i priprema, armiranje i betoniranje podne ploče II sprata zajedno sa potrebnim radovima na razvodu instalacija. U toku je
Stanje na gradilištu – 04.11
Izvedeni su betonski zidovi na etaži prizemlja, kao i priprema, armiranje i betoniranje podne ploče I sprata zajedno sa potrebnim radovima na razvodu instalacija. Završen je dio
Stanje na gradilištu – 24.10
Završeno je betoniranje pozicije 100 / AB ploče prizemlja te se izvode pripremni radovi za realizaciju zidova na ovoj etaži.
Stanje na gradilištu – 04.10
Realizirana je postavka armaturnog željeza i oplate za betoniranje AB zidova na etaži suterena nakon čega slijede pripreme za izradu AB ploče prizemlja.
